Kuinka kauan erityyppiset lattiat kuivuvat?

Lattian asettaminen on yksi remontin tärkeimmistä vaiheista. Jotta lattia olisi korkealaatuista ja kestävää, se on asetettava hyvin kuivuneelle tasolle. Siksi sinun on ymmärrettävä yksityiskohtaisesti kysymys siitä, kuinka kauan erityyppiset lattiat kuivuvat..

Kuinka ymmärtää, että tasoite on valmis?

Tasoite on lattian pohja. Lajista riippuen se kuivuu noin 27-28 päivää. Sen jälkeen he aloittavat lattian asettamisen. Koska määrätty kuivausaika ei aina ole sama kuin valmistajan ilmoittama, sinun on varmistettava, että se on valmis. Tämä kysymys on erityisen tärkeä, jos asuntoon tehdään betonitasoitus, kun lämmityskausi ei ole vielä alkanut.

Jos asennat kosteudenkestävän lattiapäällysteen kuivatun alustan päälle, jäljellä oleva kosteus luo olosuhteet hometta ja hometta varten. Sen vaikutuksesta betoni alkaa romahtaa, lämmöneristys rikkoutuu. Tulevaisuudessa myös viimeistelylattia kärsii..

Voit määrittää tasoitteen valmiuden käyttämällä kahta menetelmää:

  • Vastaus voidaan antaa silmämääräisellä tarkastuksella. Tasoituksen on oltava tasainen, tasainen väri ja rakenne koko pinnalla. Siinä ei saa olla halkeamia.

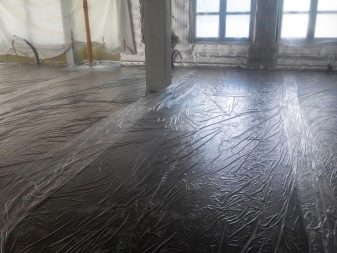

  • Voit käyttää suurikokoista muovikelmua ja kiinnittää sen tasoitukseen teipillä. Päivän kuluttua kalvo on poistettava ja tarkastettava. Jos siinä ei ole huurtumisen jälkiä, voit jatkaa lattian käsittelyä..

Eri tyyppisten kuivaus

Voit kävellä lattialla muutaman päivän kuluttua kaatamisesta. Tämä ei tarkoita, että alusta on valmis asennettavaksi. Tasoitus kuivuu pitkään. Tämä prosessi voi kestää enemmän tai vähemmän aikaa vuodenajasta ja sisäilman kosteusindikaattoreista riippuen.

Kerrosten määrä ja täytteen paksuus ovat tärkeitä tekijöitä. Jokainen lisäsenttimetri pinnoitetta pidentää kuivumisaikaa vähintään 3-4 päivällä. Tärkeää on käyttämäsi viimeistelylattian tyyppi ja itse tasoituslaji. Se riippuu usein sen koostumuksesta, kuinka kauan kaadettu liuos kovettuu..

Hiekkabetonista

Hiekkabetoni on suosittu rakennusmateriaali. Se on betonin, sementin ja hiekan seos. Siitä saadaan erityisen vahva ja vahva pohja. Kun se asetetaan, se on tiivistettävä huolellisesti, jotta ilmakuplat eivät tule tulevaisuudessa..

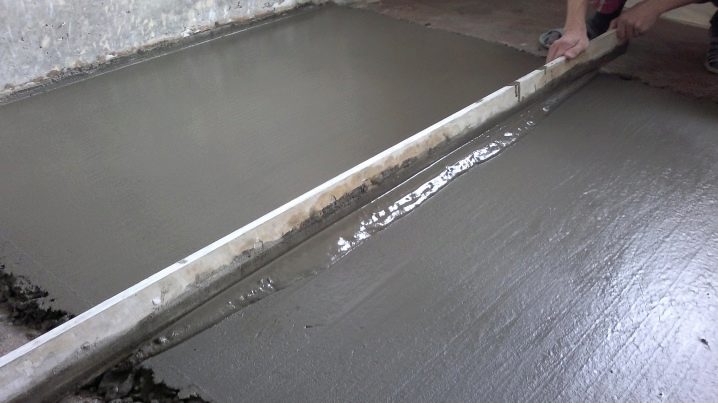

Sementti-hiekka tasoitus on melko raskas, se on helpoin valmistaa. Voit tehdä tämän seoksen itse. Kuitenkin, jotta ei voida erehtyä hiekan mittasuhteiden ja laadun kanssa, on parempi ostaa valmiita seoksia, joita myydään rautakaupoissa. Melko laajasta valikoimasta suosituin ja optimaalisin on hiekkabetoniseos M 300. Se on vaatimuksensa pinnoitteen lujuuden ja kestävyyden vuoksi..

1 cm hiekkabetonitasoite kuivuu noin 7 päivää. Suositeltava kerros on 3-4 senttimetriä. On helppo laskea, että sen kuivaaminen kestää 28 päivää..

Tällaista pitkää aikaa voidaan pitää haittana, mutta M 300 -lattialla on kiistattomia etuja:

  • se lähes ei kutistu;
  • hän ei pelkää lämpötilan laskua;
  • se on tulenkestävä ja kosteutta kestävä.

Pohjan kuivumisajan nopeuttamiseksi valmistajat lisäävät usein täyteaineita seokseen, mikä nopeuttaa kuivumista..

10 cm

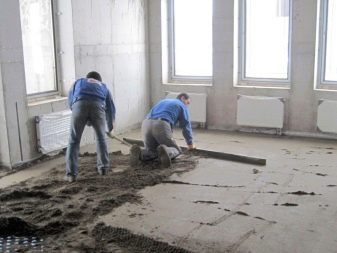

Monissa tilanteissa tarvitaan paksu kerros. 10 cm: n kerroksessa käytetään usein märkää tasoitetta. Se on monipuolinen ja sopii erityyppisille lattioille (myös maahan). Kaikki viimeistelymateriaalit voidaan asettaa sen päälle. Se on helppo asentaa, toimenpide voidaan tehdä käsin, mikä säästää merkittävästi korjauksiin käytettyä rahaa. Tällainen tasoitus tasoittaa lattiatasoa eri huoneissa, se on vahva ja kestävä.

Paksulla kerroksella on kuitenkin pitkä kuivumisaika. Yleensä se on yli 1 cm yli viikon ajan: jokaista yli 4 cm: n senttimetriä kohden se kestää kaksi kertaa kauemmin (10 cm: n paksuisen tasoituksen jälkeen sinun on odotettava vähintään 16 viikkoa kuivumista).

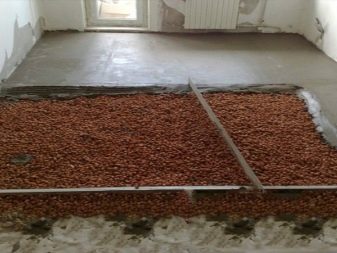

Jos aiot asentaa keraamisia laattoja, jäljellä oleva kosteus voidaan jättää huomiotta. Jos haluat laittaa parketin, se voi kestää kuusi kuukautta. Tasoitettaessa, jonka paksuus on 10 cm, on vain yksi tapa, joka ei vie aikaa kuivua – kuiva tasoitus. Se perustuu onttoon puukehykseen, joka on täytetty paisutetulla savella. Sen päälle tehdään vanerilevyjen päällyste tai käytetään lastulevyä..

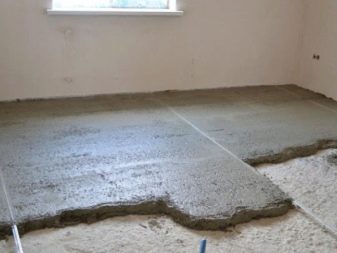

Laattojen alle

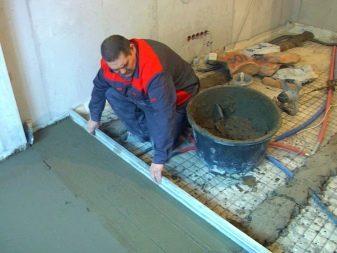

Tasoituksen valmius laattojen alla riippuu sen tyypistä. Useimmiten laatat asetetaan sementtipohjalle. Voit kävellä sementillä seuraavana päivänä. Voit aloittaa laattojen asettamisen tällaiselle alustalle seuraavana päivänä, koska sementti menettää nopeasti kosteutta. Viimeistelytöiden aikana tasoite kuivuu kokonaan. On tärkeää noudattaa ehtoa: huonekalujen asennus voidaan suorittaa aikaisintaan 10 päivää verhouksen jälkeen. Ammattilaiset eivät kuitenkaan suosittele kiirehtimistä selittäen, että sementin on annettava kuivua hyvin..

Jos aiot laittaa laattoja hiekkabetonilattialle, käytä tavanomaista kuivausajan laskentamenetelmää (1 cm = 1 viikko).

Tavallinen lähestymistapa vaatii 4 cm: n solmion. Siksi sinun on odotettava 28 päivää. Kun teet tällaista pohjaa, on tärkeää odottaa, kunnes se kuivuu kokonaan, muuten laattojen alla oleva pinta ei ole tasainen. Kuivausprosessia ei saa nopeuttaa vedolla; korkeassa ympäristön lämpötilassa on suositeltavaa kastaa pinta säännöllisesti. Näiden ehtojen noudattamatta jättäminen aiheuttaa halkeamia tasoitteessa..

5 cm

5 cm paksu tasoite voidaan valmistaa eri materiaaleista, minkä vuoksi kuivumisaika vaihtelee. Esimerkiksi hiekkasementti tai betoni kestää 6 viikkoa. Viime aikoina kipsipohjat lattianpäällysteille ovat suosittuja. Ne ovat kestäviä, murenemattomia ja ihanteellisia kuiviin ympäristöihin. Heidän kohtauksensa tapahtuu muutaman tunnin kuluessa..

Lattian kipsipohja on valmis viikossa, jos sen paksuus on 4 cm. Aika lasketaan seuraavasti: 1 cm: n kerroksen kuivuminen kestää 42 tuntia. Jokaista 1 cm paksuista lisäkerrosta varten sinun on lisättävä 90 tuntia. Siksi 5 cm kerros kuivuu 13 päivän kuluessa..

Jos tasoitus tehdään puolikuivalla tavalla, kuivumisaika lyhenee merkittävästi. Voit astua sen päälle 12 tunnin kuluttua asennuksesta..

Kolme tai neljä päivää kuivumista riittää myöhempään linoleumin tai laattojen asentamiseen. Jos haluat laittaa parkettilaudan, se kestää viikon.

Puolikuiva

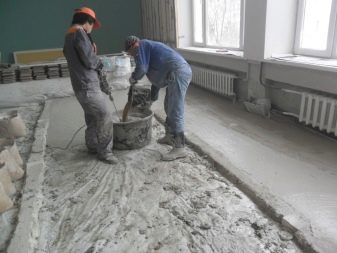

Jos haluat tehdä korjaukset lyhyemmässä ajassa, käytä puolikuivaa tasoitetta. Kuivumisaika on 4-7 päivää. Tämä saavutetaan lisäämällä sementtilietteeseen erityisiä aineita, joita kutsutaan täyteaineiksi. Sementtilaasti on täytetty paisutetulla savella, lasikuidulla, basaltilla, paisutetulla polystyreenirakeella. Ne imevät täydellisesti vettä liuoksesta vähentäen sen määrää lähes puoleen..

Puolikuivalla tasoitteella on etunsa:

  • Siinä on vähemmän vapaata vettä, jonka täytyy haihtua, joten rakenteeseen ei muodostu tyhjiöitä ja huokosia. Tasoitus osoittautuu tiheämmäksi ja vahvemmaksi.
  • Koska siinä on vähän huokosia, jotka kutistuvat sementin kovetessa, se käytännössä ei kutistu..
  • Voit kävellä sen päällä 10-12 tunnissa.
  • Se ei aiheuta suurta kosteutta, joten joitakin viimeistelytöitä voidaan aloittaa huoneessa..

Puolikuiva tasoite leviää huonommin etenkin kulmissa. Sinun on lisättävä siihen pehmittimiä. Nopean kuivumisen vuoksi liian ohuella kerroksella ei ole aikaa tarttua pohjaan, liian paksu on raskasta. Kuivaa tasoitetta käytettäessä on käytettävä erityistä tekniikkaa korkealaatuisen pinnoitteen saamiseksi..

Laminaatin alla

Laminaattilattian asettaminen vaatii lähes täydellisen tasaisen pinnan, jotta paneelit eivät rypisty tai roiku..

Siksi käytetään seuraavia tasoitteita:

  • kuiva tai vaneri;

  • itsetasoittuva seos tai itsetasaava lattia;
  • sementti-hiekka.

Nimi “kuiva” puhuu puolestaan, muut lajit on kuivattava kokonaan, muuten epämiellyttäviä seurauksia ei voida välttää. Itsetasoittuvan lattian kuivumisaika riippuu sen koostumuksesta.

Lattiaseokset voivat:

  • perustua polyuretaaniin, epoksiin;
  • sisältää sementtiä, hartseja.

Kuivumisajat vaihtelevat 6-21 päivän välillä. Sementti-hiekkalajike kuivuu vähintään 4 viikkoa.

Karkea

Joissakin tapauksissa karkea tasoite on tehtävä ennen tasoituksen viimeistelyä. Sen ei tarvitse olla tasainen ja sileä..

Sen tarkoitus on seuraava:

  • tasoittaa pohjan tason erot;
  • lukitse lattialaatat lattian pohjassa;
  • piilota putkistot ja muu tekninen viestintä.

Se asetetaan usein maahan autotallin, kesämökin ja verannan rakentamisen aikana. Aluslattia on usein betonia. Se on raskasta materiaalia ja sillä on alhainen höyrynjohtavuus. Se on mahdollista kävellä vain 7 päivää työn päättymisen jälkeen. Kuivuminen kestää 7 päivää jokaista 1 cm kerrosta kohti. Jos paksuus on yli 4 cm, lisää 14 päivää jokaista cm: ää kohden. Jos pohjassa on suuria eroja, kuivausajan laskemiseksi otetaan syvimmän paikan paksuus (alustasta pintaan)..

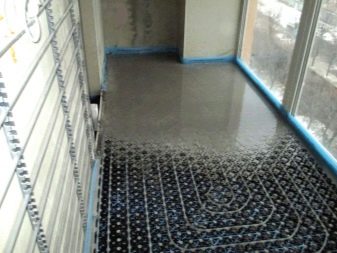

Lattialämmitykseen

Lämpimän lattian tasoitteella on omat ominaisuutensa:

  • tasoittaa pintamaalin levityspinnan;

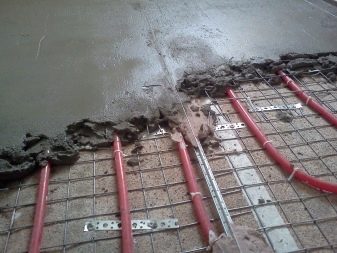

  • piilottaa ja kiinnittää lämmityselementit;
  • on lämmitysjärjestelmän suojakerros;
  • estää lämmitysjärjestelmän mekaanisia vaurioita.

Tällainen tasoite itsessään on lämmittimen rooli, joka kerää ja luovuttaa lämpöä. Siksi se ei voi olla hienovaraista. Sen keskimääräinen paksuus on 6-7 cm.

Lämmintä lattiaa varten päällyste on valmistettu eri materiaaleista. Jos haluat korjata tilan nopeasti, voit käyttää kuivaa tasoitetta, joka ei vaadi aikaa kuivua..

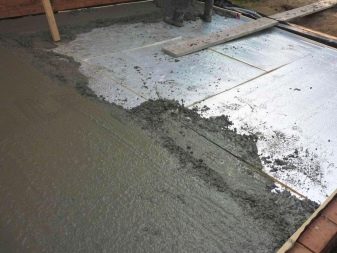

Lattialämmitykseen sopii märkä sementtipohjainen tasoite hiekalla ja soralla. Sen kuivaaminen vie paljon aikaa (jopa 10 viikkoa). On suositeltavaa lisätä pehmitintä sementtiseoksen koostumukseen. Se auttaa vähentämään kerroksen paksuutta, joten kuivumisaika lyhenee..

Kipsitasoite sopii lämpimälle lattialle. Rakenteensa vuoksi sillä on hyvä lämmönjohtavuus. Sen kerroksen paksuus voidaan tehdä pienemmäksi kuin märkä. Tällainen tasoite on puolikuiva; sen valmistelu ei vaadi paljon vettä. Se kuivuu 2-3 viikossa..

Optimaaliset kuivausolosuhteet

Tasoitteen laatu ja käyttöikä riippuvat olosuhteista, joissa tasoite kuivuu..

On välttämätöntä varmistaa huoneen jatkuva mikroilmasto:

  • Vältä vedettä ja älä anna suoran auringonvalon joutua kuivaavaan tasoitukseen.
  • Paras lämpötila on 20-25 astetta. Lämpötilan laskua ei voida hyväksyä.
  • Kosteustaso on toivottava alueella 60-75%.

Matalampi lämpötila ja korkeampi kosteustaso pidentävät kuivausaikoja. Talvella ei ole toivottavaa suorittaa tasoitusasennusta, vähimmäislämpötila -arvo, jolla työ voidaan suorittaa, on +5 astetta. Kovettumaton tasoite ei saa jäätyä. Keskuslämmityspatterit on kytkettävä pois päältä: ne kuivattavat ilman.

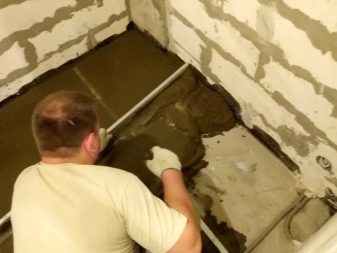

Kylpyhuoneen tasoitus vaatii erityistä huomiota. Näissä moderneissa kerrostaloissa on pääsääntöisesti hyvä ilmanvaihto. Jotta voisit estää halkeamia juuri asetetussa koostumuksessa, sinun on luotava kostea ympäristö..

Hiekka tai sahanpuru tulee kaataa pinnalle tasaisella kerroksella, sitten seuraavien 10 päivän aikana ne on kasteltava. Muiden huoneiden pinnat on myös kostutettava, jos ulkona on kuuma. Tätä varten sinun on ruiskutettava vettä säännöllisesti.

Hyödyllisiä vinkkejä

Muista luoda optimaaliset kuivausolosuhteet. Niiden laiminlyönti uhkaa halkeamia ja taipumia. Ei pelkästään tasoite huonone, vaan myös lattiapäällyste. Varmista, että tasoite on valmis ennen pintamaalin asettamista. On hyödyllistä tarkistaa sen laatu.

Työ on parasta aloittaa myöhään keväällä, alkukesällä..

Jos teet kunnostustöitä syksyllä, seuraa tarkasti pitkän aikavälin sääennustetta ja valitse oikea ajoitus. Tasoitteen on kuivuttava ennen kuin lämpötila laskee alle 5 astetta C. Voit täydentää koostumusta erityisillä täyteaineilla, jotka lisäävät sen kestävyyttä alhaisissa lämpötiloissa. Oikea tasoituslaite on avain luotettavaan ja laadukkaaseen korjaukseen. Noudata kaikkien teknisten prosessien tarkkuutta.

Seuraavasta videosta löydät ohjeet puolikuivan tasoituksen asettamiseen..
